V-1 水泥基無收縮細石混凝土砂漿
Anti Cracking Resurfacer
邦得士V-1水泥基無收縮細石混凝土砂漿,以特定級配天然礦物骨材(矽砂為主,亦可選用碳酸鈣)、水泥及色料預混而成,另有不含預拌骨料的 V1-1 純水泥版本可依需求調整配比。V-1具高密度、早強特性,施工完成約1日後抗壓強度即可達20.0MPa,隨即可上機器研磨拋光;可作底層找平材,亦可直接作表面層使用,並可搭配滲透結晶硬化劑,或當作細石混凝土基底。拌合後可作業時間約30分鐘,適合大面積連續施工的磨石地坪工程。


- 早強效果佳:施工完成1日後,抗壓強度即可達20.0MPa,最快隔日即可進行機器研磨拋光,大幅縮短工期。
- 高密度、耐磨性佳:28天抗壓強度可達37.0MPa、抗折強度達5.9MPa,硬化後表面緻密,耐重壓、耐磨耗。
- 低收縮、尺寸安定性佳:28天尺寸變化率僅-0.01%,有效抑制乾縮與塑性收縮,不易產生表面裂縫。
- 流動性佳、施工性良好:初始流動度168mm、30分鐘流動度134mm,攪拌後流動性與可塑性平衡,攤平作業容易。
- 施工效率高:可作為底層找平材或直接作為表面層使用,並可接受各類滲透結晶硬化劑處理,適合大面積連續施工。
- 類室內外磨石地坪工程,尤其講求高平整度、高早強、耐磨之場所。
- 老舊地坪整平、細石混凝土基礎打底(Underlayment)工程。
- 作為滲透結晶硬化劑之基材,或直接作為荔枝面、噴花等裝飾表面層(Overlayment)使用。
- 商辦、餐飲等重視地坪美觀與施工效率之裝修工程(依實績案例:ASL亞速力辦公室、我茶瓷之味、上海餐廳等)。
- 新澆置混凝土基礎(3日內)或鋪面厚度超過3cm之地坪,可依國家標準執行切割伸縮縫之工程。

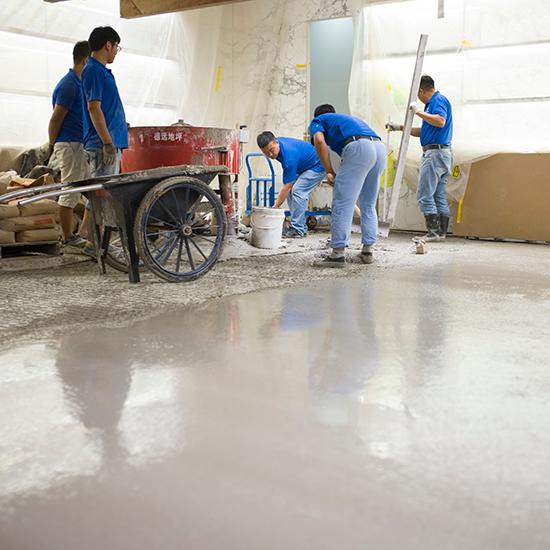

(1) 前處理
- 基層須乾淨、堅實、平整,無油污、脫膜劑、浮塵及其他鬆動雜物,須徹底清除;有油污基面可用10%氫氧化鈉溶液擦洗,再以清水沖洗乾淨。
- 過於凸出的表面應以刨平機鏟平;低凹部分可先用Bonddex R-1超早強修補材料鋪平,求取最佳粗平基礎。起砂素地以鋼珠噴砂機或專業刨毛機將表面打除1-2mm並徹底除塵,以利密合;完好地面亦須除塵,保持表面潔淨;有油污、樹脂之地面宜先清洗、打磨。
- 吸水性太強或低強度原地面,應先以水潤濕至飽和表面乾。
- 以專用介面砂漿做為原基面封閉。
- 厚度超過5cm之地面,建議採用懸鋪法,將塑膠布料放置於全部地面,可避免原基礎與結構沉降及開裂。
(2) 拌合

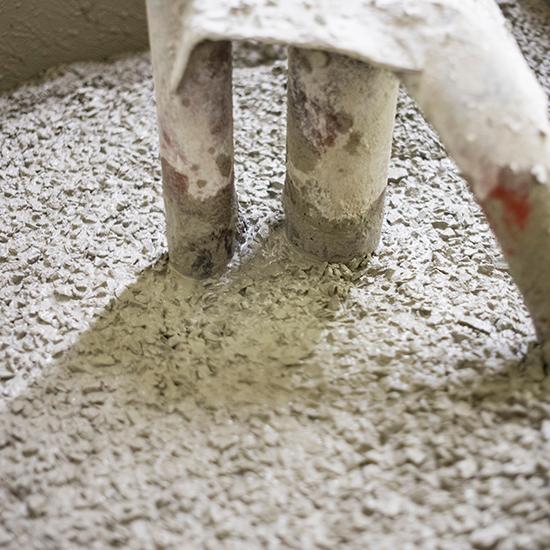

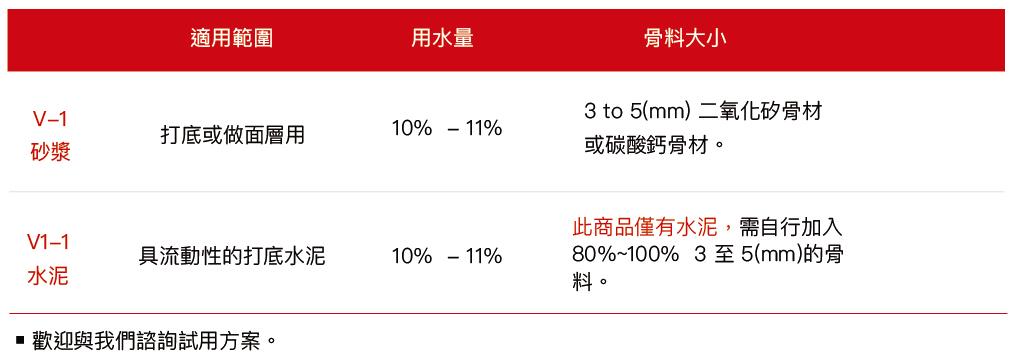

- 每包25kg粉料,用水量為總量之10%~11%(材料:水約為1:0.11)。
- 建議使用電鑽攪拌,轉速約500轉/分鐘以上,充分攪拌3-5分鐘至完全均勻。
- 用水量須準確控制,如用水量過大,成品表面易泛白、耐磨性能減弱;基面處理亦為磨石地坪施作成敗的重要因素。
- 強烈建議使用2台以上盤式攪拌機,使施工攤鋪毫無間斷,以利供料順暢。
(3) 鋪設
- 拌合後應立即在30分鐘內進行施工。
- 面層厚度要求為3-6cm,依預先計畫每平方公尺使用量,逐步傾倒,採用攤刀依厚度攤平於地面。
- 大面積施工須以專用混砂漿設備混合供料。
(4) 養護
- 施工後4小時內避免急速乾燥或不平均乾燥(如部分區域受通風道口影響)。
- 待終凝後必須進行充分水養。
- 施工期間若遇強風不利因素,應先關閉門窗,避免急速乾縮。
- 開放人行時間依現場氣溫環境略有差異:冬天約需6小時、夏天約需4小時;鋪裝後24小時內禁止車輛通行。

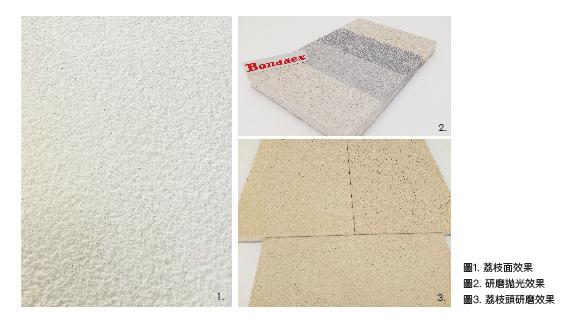

(5) 面層效果處理

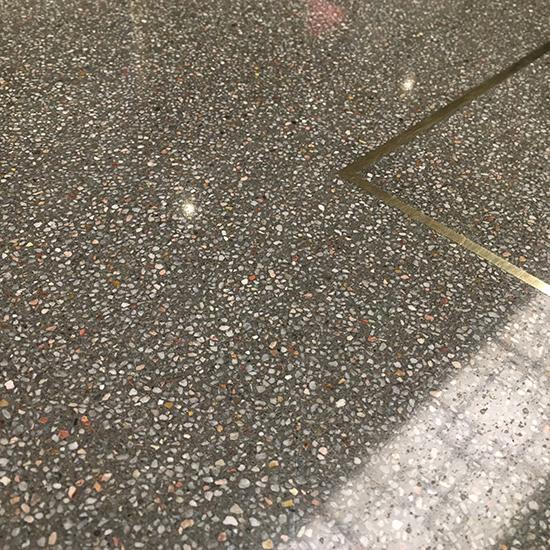

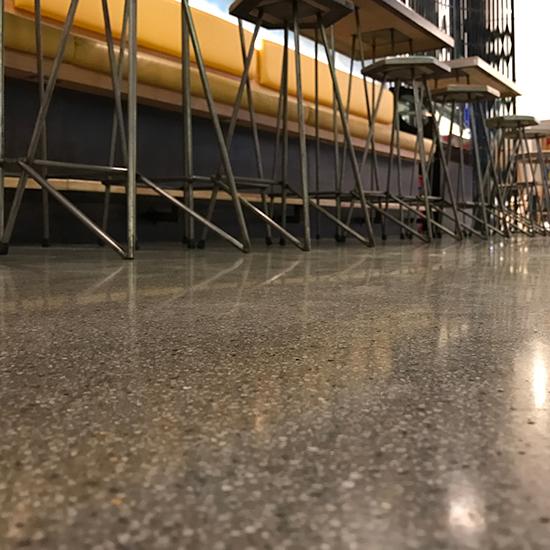

- 效果1.研磨拋光:施工完成約1日後(抗壓強度達20.0MPa),可依序使用50#、150#、300#~3000#進行面層研磨拋光,亦可搭配各類滲透結晶硬化劑處理。

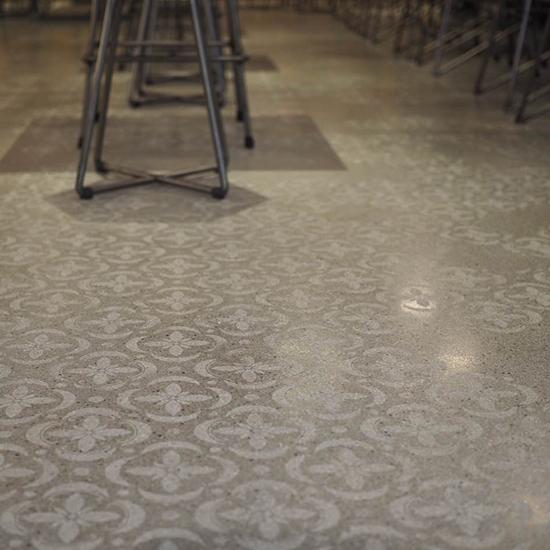

- 效果2.粗糙表面:以特殊工具處理(例:使用荔枝頭研磨),形成火燒石或荔枝表面效果。
- 效果3.噴砂處理。

V1-1 施作影片
- 本品不可外加任何外加劑或水泥骨料,如需添加請洽詢技術工程師。
- 本品厚度要求十分重要,如厚度低於3cm以下之使用量,本公司恕不負完全責任。
- 本品可作業時間僅約30分鐘,應安排足夠施工人員,建議使用自動拌和灌漿機,以利完美面層的取得。
- 本品為不收縮材質,一般不會龜裂,但若遇底層結構位移下陷等牽引,不在保證範圍。
- 室外施工時,若遇風量太大或陽光太強,可在硬化期間利用淋水或噴灑養護劑控制水分過度蒸發。
- 新澆置的基底(3日內)或本品超過3cm以上的鋪面時,建議依國家標準執行切割伸縮縫。
- 切忌使用已受汙染之混濁水拌合。
- 本品含有水泥,建議戴手套操作,施工適宜溫度5-40°C。
- 包裝規格:25kg/袋(密封防潮紙袋裝)。
- 儲存方式:置於乾燥陰涼通風處。
- 有效期限:6個月。
